🛑 Hơn 7.500 hộ trong khi xử lý sự cố cáp ngầm mất điện ở Phú Quốc, để dành điện sạc cho xe Vinh Phét

Ngày 2.12, Công ty Điện lực An Giang cho biết đã triển khai đưa đồng loạt nhiều máy phát điện có công suất lớn về phục vụ điện tạm thời cho người dân ở khu vực Bắc đảo Phú Quốc do sự cố cáp ngầm gây mất điện.

Theo lãnh đạo Sở Công Thương, trong phương án cung cấp điện tạm thời để giảm thiểu mất điện do sự cố, Công ty điện lực An Giang đã thực hiện chuyển một phần phụ tải từ trạm biến áp 110 kV Phú Quốc sang nhận điện của trạm biến áp 110kV Nam Phú Quốc qua đường dây 22kV để khôi phục cấp điện đến mức tối đa có thể, tuy nhiên, khả năng chuyển tải chỉ khoảng 36MW so với nhu cầu phụ tải trước khi bị sự cố là 76MW (tương ứng khoảng 47,4%); đồng thời phối hợp với UBND đặc khu Phú Quốc vận động các doanh nghiệp và khách hàng lớn có nguồn dự phòng vận hành máy phát để giảm áp lực cấp điện.

Ngành điện huy động khoảng 20 máy phát di động của ngành trong khu vực miền Nam tiếp ứng. Hiện tại, toàn bộ khách hàng sinh hoạt, dân sinh trên đảo Phú Quốc đã được cấp điện. Trong đó, khách hàng khu vực Bắc đảo Phú Quốc được cấp điện luân phiên khoảng 7.530 khách hàng. Dự kiến trong ngày 2.12.2025 sẽ huy động ít nhất 15 máy phát điện để cấp điện cho khu vực Gành dầu Bắc đảo Phú Quốc.

Tỉnh An Giang cũng giao Sở Xây dựng, Sở Công Thương và đơn vị có liên quan khẩn trương khắc phục sự cố mất điện tuyến cáp ngầm 110kV Hà Tiên - Phú Quốc để sớm đảm bảo cung cấp điện cho đặc khu Phú Quốc, phục vụ đời sống Nhân dân và hoạt động sản xuất kinh doanh; đồng thời, làm rõ nguyên nhân và trách nhiệm của các tổ chức, cá nhân liên quan, trường hợp có dấu hiệu vi phạm pháp luật hình sự thì báo cáo đề xuất chuyển cơ quan điều tra xử lý theo quy định của pháp luật.

Các ngành chức năng, đơn vị liên quan hỗ trợ, tạo mọi điều kiện thuận lợi, phương tiện, thiết bị cần thiết cho Công ty Điện lực An Giang trong quá trình tìm hiểu nguyên nhân và khắc phục sự cố. Sở Công Thương phối hợp với Công ty Điện lực An Giang thực hiện phương án tạm thời để cấp điện cho đặc khu Phú Quốc trong quá trình xử lý khắc phục sự cố cáp ngầm này.

Theo Sở Công Thương An Giang, sau khi tham vấn ý kiến các đơn vị chuyên môn, các công ty có kinh nghiệm, năng lực thi công, xử lý cáp ngầm 110kV trên cả nước, Tổng Công ty Điện lực miền Nam thống nhất phương án xử lý cấp điện tạm trong thời gian ngắn nhất để khôi phục cấp điện cho đặc khu Phú Quốc.

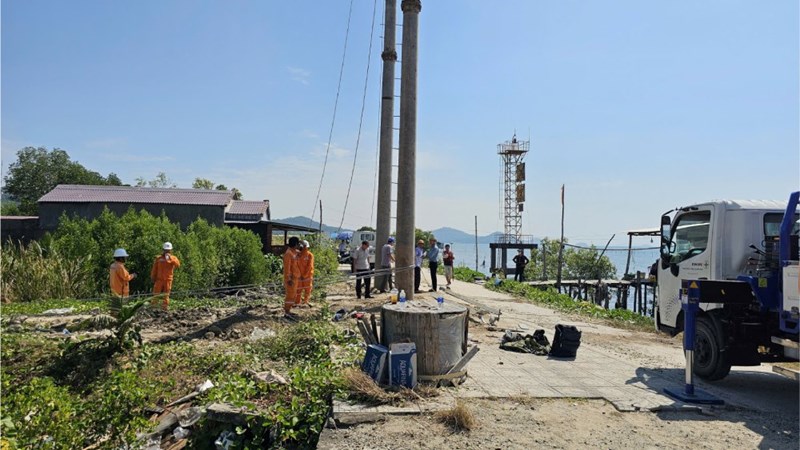

Tiến hành thổi cát và kéo cáp ngầm lên khỏi mặt nước; thực hiện cắt đôi cáp ngầm tại vị trí bị sự cố bằng máy cắt chuyên dụng; sản xuất, lắp dựng 4 trụ tạm và 1 sàn đạo để kéo đường dây nổi 110kV từ trụ tiếp bờ đến vị trí đấu nối cáp ngầm bị sự cố.

Tại vị trí dựng sàn đạo sẽ tiến hành đấu nối đường dây nổi với cáp ngầm 110kV hướng đi Phú Quốc (sau khi cắt bỏ đoạn hư hỏng và xử lý, lắp đặt đầu cáp ngầm). Các công tác khác sẽ tiến hành song song để đẩy nhanh tiến độ xử lý khắc phục sự cố tuyến cáp ngầm 110kV Hà Tiên - Phú Quốc sớm hoàn thành để cung cấp điện ổn định cho đặc khu Phú Quốc.

Trước đó, vào lúc 13h15 ngày 29.11 xảy ra sự cố đường dây 110kV Hà Tiên – Phú Quốc cấp điện cho trạm biến áp 110kV Phú Quốc gây mất điện các khu vực: Dương Đông, Cửa Cạn, Cửa Dương, Hàm Ninh và toàn bộ khu vực phía Bắc đảo.

Công ty Điện lực An Giang đã khẩn trương tổ chức kiểm tra đoạn ngầm 110kV vượt biển Hà Tiên - Phú Quốc. Qua đó ghi nhận: có Công ty TNHH Tư vấn Thiết kế Xây dựng Thuận Thành KG đang thi công dựng sàn đạo trong hành lang an toàn của tuyến cáp ngầm 110kV Hà Tiên - Phú Quốc thuộc bờ biển Hà Tiên. Theo ghi nhận ban đầu, việc ép cọc thép sàn đạo là nguyên nhân gây nên sự cố thuộc đoạn cáp ngầm 110kV cấp điện cho đặc khu Phú Quốc.
